一、现场概况
(一)场地环境与布局
本项目为四川某道路交通区域无线视频监控系统搭建工程,场地位于绿化风景区,地形基本平整但树林较多,核心布局与距离信息如下:
• 关键区域分布:包含主机室、一号大门、二号大门、三号大门及停车场,各区域间通过公路连接(公路宽度8米,明确要求不得采用横跨开槽布线方式)。
• 距离与地形障碍:
○ 主机室与一号大门距离500米,且主机室位置低于所有摄像机位置约4米;
○ 一号大门与停车场距离4000米,与三号大门距离6000米,与二号大门距离3000米(两者之间有一座高度约10米的小土丘);
○ 各监控布置点旁均有8米高度的钢制灯杆,可用于设备架设。

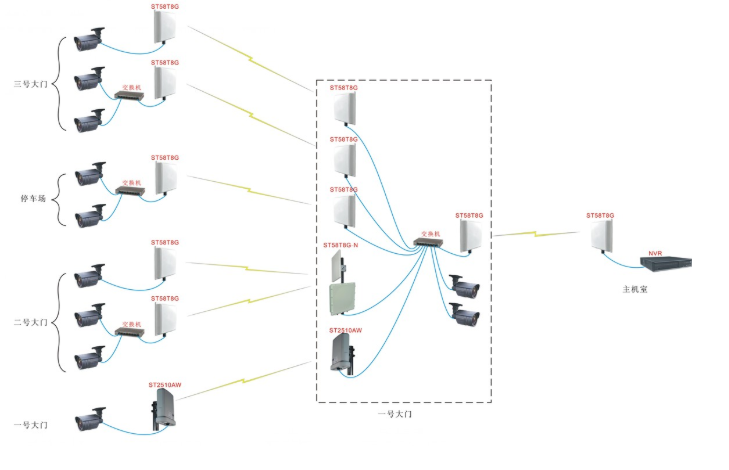

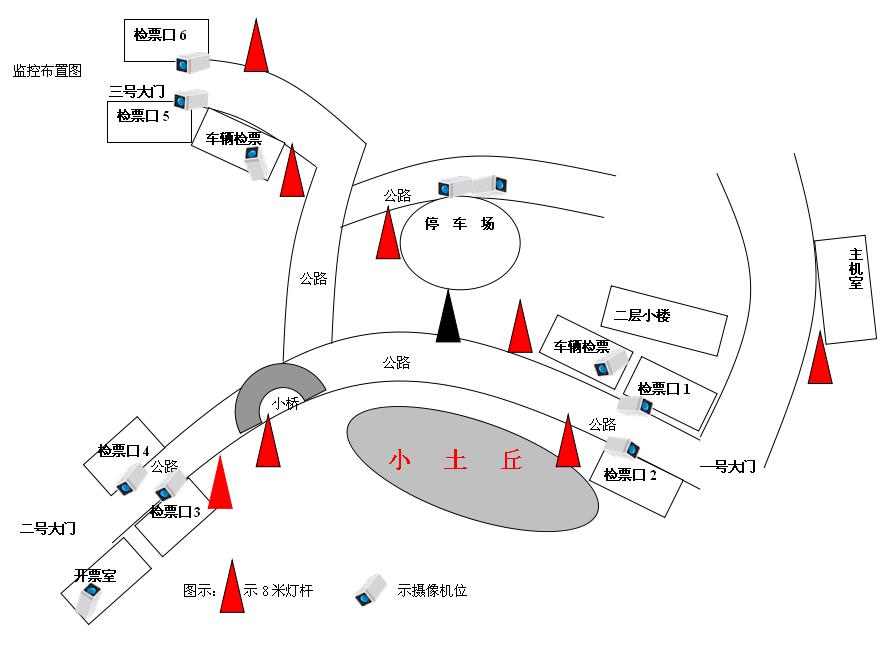

(二)施工期监控布局图
• 主要监控点:检票口1-6、车辆检票处(一号大门、三号大门)、开票室(二号大门)、停车场;
• 关键设施:主机室(位于低地势区域)、二层小楼、小桥、公路(贯穿各区域);
• 设备架设依托:各监控点旁8米钢制灯杆(图示标注为“示8米灯杆”“示摄像机位”)。

二、客户核心需求
1. 传输方式限制:因道路交通区域布线困难,且公路禁止横跨开槽,需采用无线传输方式,将所有监控视频实时传回主机室。
2. 系统功能要求:实现全区域实时监控,保障视频信号稳定,支持后续灵活扩展与简单维护。
3. 环境适配要求:设备需适应户外风景区环境,应对树林遮挡、地势差异等可能影响信号传输的因素。
三、无线视频监控工程方案设计
(一)设计原则与设备选型
1. 核心思路:根据各区域距离、地形特点及信号传输需求,采用“分区域整合-层级传输”模式,搭配2.4G与5.8G双频段无线传输设备,确保信号覆盖无死角、传输稳定。
2. 设备选型:
○ 2.4G频段:经济型数字无线传输设备ST2510AW(腾博会),150M设计带宽,内置14DBI天线,防水防尘,支持一键扫描干扰源;
○ 5.8G频段:工业级数字无线传输设备ST58T8G(腾博会),300M设计带宽,实测2KM可达90M带宽,内置18DBI天线;工业级设备ST58T8G-N(腾博会),300M设计带宽,外置60度/90度天线,适配“一对多”接收场景。
(二)各区域具体传输方案
按“终端监控点→区域整合点(一号大门车辆检票处)→主机室”的层级设计传输路径,具体如下:
区域 | 监控点位 | 传输方案 | 设备配置 |
三号大门 | 检票口5、车辆检票处;检票口6 | 1. 检票口5与车辆检票处通过有线整合,用1台ST58T8G发射,一号大门车辆检票处用1台ST58T8G“一对一”接收; 2. 检票口6用1台ST58T8G发射,一号大门车辆检票处用1台ST58T8G“一对一”接收 | 发射端:ST58T8G(2台); 接收端:ST58T8G(2台); 辅助:交换机(1台,用于点位有线整合) |
停车场 | 2台摄像机 | 通过有线整合,用1台ST58T8G发射,一号大门车辆检票处用1台ST58T8G“一对一”接收 | 发射端:ST58T8G(1台); 接收端:ST58T8G(1台); 辅助:交换机(1台) |
二号大门 | 开票室、检票口3;检票口4 | 1. 开票室与检票口3通过有线整合,用1台ST58T8G发射;检票口4用1台ST58T8G发射; 2. 一号大门车辆检票处用1台ST58T8G-N“一对二”接收两路信号 | 发射端:ST58T8G(2台); 接收端:ST58T8G-N(1台); 辅助:交换机(1台) |
一号大门 | 检票口2;检票口1 | 1. 检票口2用1台ST58T8G发射,一号大门车辆检票处用1台ST58T8G“一对一”接收; 2. 检票口1通过有线直接拉至一号大门车辆检票处整合 | 发射端:ST58T8G(1台); 接收端:ST58T8G(1台); 辅助:有线线路(连接检票口1与整合点) |
区域整合→主机室 | 一号大门车辆检票处(整合所有区域信号) | 用1台ST58T8G将整合后的全部图像发射至主机室,主机室用1台ST58T8G“一对一”接收,信号接入NVR实现观看与存储 | 发射端:ST58T8G(1台); 接收端:ST58T8G(1台); 终端:NVR(主机室) |
四、设备清单
序号 | 产品名称 | 品牌及说明 | 单位 | 数量 | 备注 |
1 | 网络摄像机 | 自配 | 台 | — | 客户自行采购,无报价 |
2 | 经济型数字无线传输设备ST2510AW | 腾博会;2.4G频率,150M设计带宽,内置14DBI天线,防水防尘,美国进口芯片,中英文操作界面,一键扫描周围干扰源 | 台 | 2 | 核心传输设备 |
3 | 工业级无线数字传输设备ST58T8G | 腾博会;5.8G频率,300M设计带宽,实测2KM达90M带宽,内置18DBI天线,防水防尘,美国进口芯片,中英文操作界面,一键扫描周围干扰源 | 台 | 10 | 适配多区域“一对一”传输 |
4 | 工业级无线数字传输设备ST58T8G-N | 腾博会;5.8G频率,300M设计带宽,实测2KM达90M带宽,外置60度/90度天线,防水防尘,美国进口芯片,中英文操作界面,一键扫描周围干扰源 | 台 | 1 | 适配二号大门“一对二”接收场景 |
5 | 交换机 | 自配 | 台 | — | 用于各区域监控点位有线整合,客户自行采购 |
6 | 网络硬盘录像机(NVR) | 自配 | 台 | — | 主机室视频存储与观看终端,客户自行采购 |
7 | 显示器 | 自配 | 台 | — | 搭配NVR使用,客户自行采购 |
8 | 辅助部分 | 网线、控制线、水晶头、立杆 | 批 | — | 现场施工所需耗材与基础支架 |
